Rok 2002

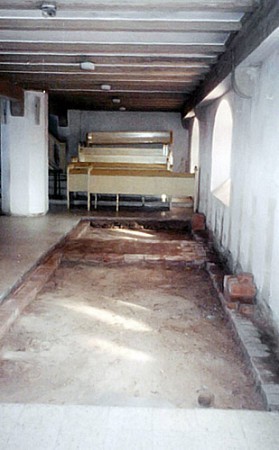

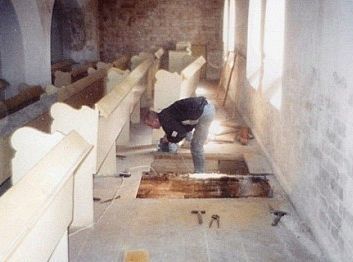

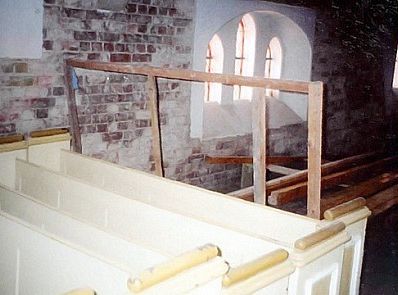

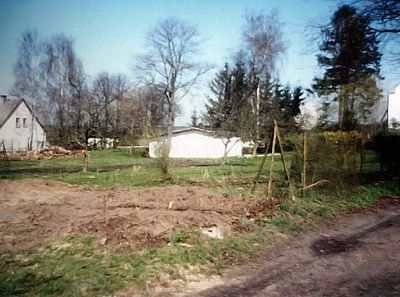

- Początek prac remontowych wewnątrz kościoła; demontaż ławek przed wymianą podestów i klęczników.

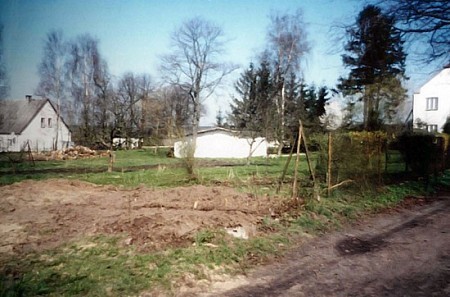

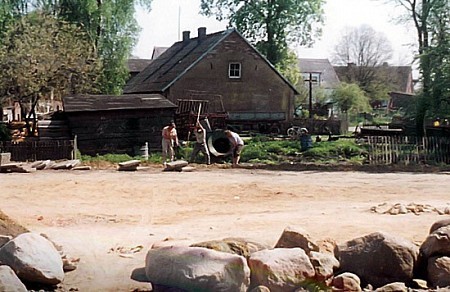

- Praca na zewnątrz przy murze, kończenie parkingu i chodnika przed ogrodzeniem kościoła.
- Posadzenie świerków na parkingu.

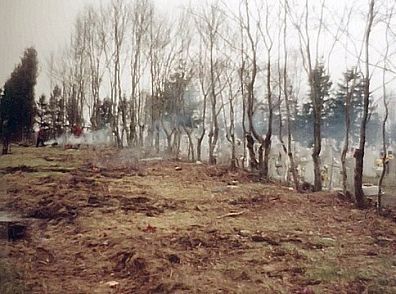

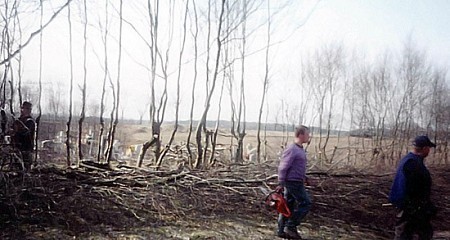

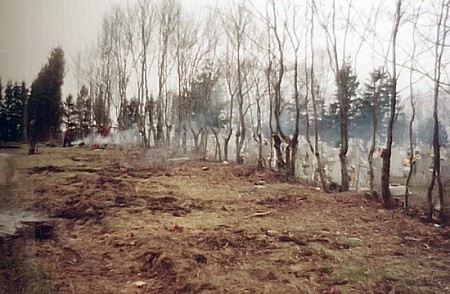

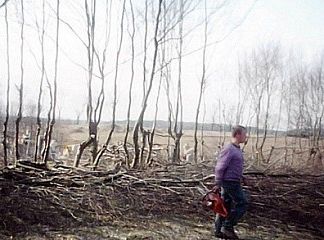

- Porządkowanie drzewostanu na cmentarzu.
- Przywóz desek na podesty i klęczniki.
- Wizyta inspektora sanitarnego, dotycząca stopnia zagrzybienia ścian świątyni.
- Porządkowanie strychu; demontowanie ławek na chórze bocznym.
- Wywóz zgnitych desek z dzwonnicy.
- Praca dzieci, młodzieży i dorosłych parafian przy renowacji ławek, remoncie chóru bocznego.

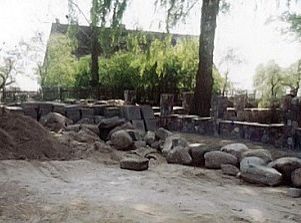

- Dalsze wznoszenie muru ogrodzenia.

- Układanie płytek lastriko wewnątrz kościoła.
- Remont salki katechetycznej i kancelarii; wymiana instalacji, wykonanie nowej ścianki działowej i malowanie pomieszczeń.
- Wymiana rynien od strony ogrodu przy plebanii, prace porządkowe.
- Zamontowanie napędu elektrycznego drugiego dzwonu i założenie bezprzewodowych mikrofonów.

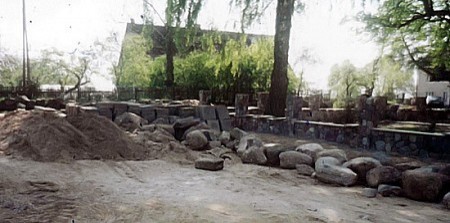

- Przywóz żwiru potrzebnego do ogrodzenia kościoła i plebanii.
- Porządkowanie rowów melioracyjnych i posesji obok świątyni (fundusz sołecki i prywatny).

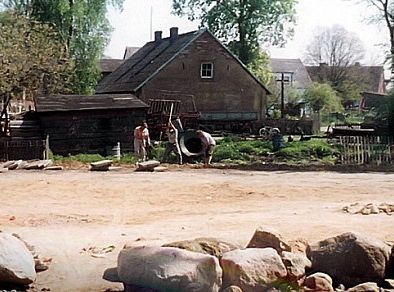

- Dalsza praca na strychu i renowacja zewnętrzna budynku plebanii. Splantowanie ogrodu.
- Posadzenie skalniaków na klombie przed ogrodzeniem kościoła.
- Pomoc sprzętu Rejonu Dróg z Lęborka w kruszeniu korzeni.
- Zbijanie tynków w kościele; montaż napędu kolejnego dzwonu.
- Początek renowacji figur świętych i stacji Drogi Krzyżowej przez artystę malarza z Brus.
- Prace przy zewnętrznym oświetleniu kościoła, zakładanie kabli.
- Wystawa odnowionych figur i Drogi Krzyżowej na plebanii.
- Renowacja bocznych elementów organów i figury anioła.
- Przygotowanie drewna na belki sklepienia bocznego chóru.
- Naprawa tulei na pierwszym dzwonie; montaż napędu trzeciego dzwonu i urządzenia alarmowego; założenie sterującego komputera.
- Początek wymiany wewnętrznej instalacji elektrycznej w świątyni.
- Renowacja elementów głównego ołtarza.
- Czyszczenie wieży kościelnej.
- Zakup cementu, wapna i ocieplającego styropianu. Tynkowanie ścian chóru.
- Zakończenie pierwszego etapu wymiany instalacji elektrycznej i prac tynkarskich.
- Demontaż, naprawa i malowanie ławek.
